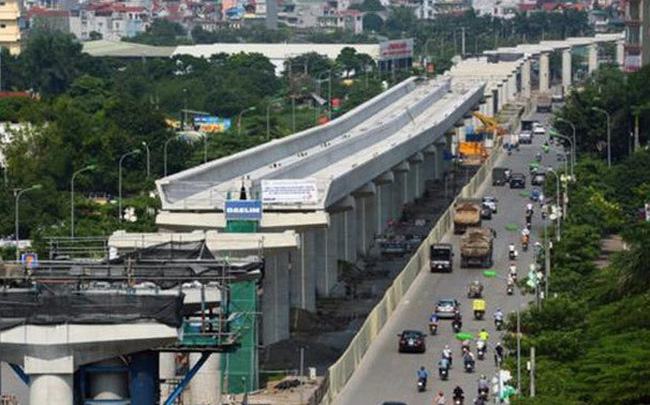

Dự án đường sắt Nhổn – ga Hà Nội: Thanh tra Chính phủ chỉ đạo làm rõ trách nhiệm
Thanh tra Chính phủ vừa ban hành văn bản số 2020/TB-TTCP ngày 20/11/2020 thông báo kết luận thanh tra về việc thanh tra theo đơn tố cáo một số nội dung của Dự án tuyến đường sắt đô thị thí điểm thành phố Hà Nội, đoạn Nhổn – ga Hà Nội. Theo đó, sau khi chỉ ra nhiều sai phạm của dự án tại kết luận, Thanh tra Chính phủ chỉ đạo rà soát, kiểm điểm và làm rõ trách nhiệm
Tổng Thanh tra Chính phủ đã kiến nghị Thủ tướng Chính phủ chỉ đạo các bộ, ngành Trung ương và Chủ tịch UBND thành phố Hà Nội thực hiện nhiều nội dung công việc, trong đó, cần rà soát lại trách nhiệm của Tư vấn Systra trong việc thực hiện nhiệm vụ theo hợp đồng trọn gói trước khi điều chỉnh, để xác định chi phí vật chất thuộc trách nhiệm phần lỗi của tư vấn và thực hiện giảm trừ khi quyết toán.
Rà soát trách nhiệm vật chất của các đơn vị liên quan trong quá trình thực hiện dự án, gây chậm trễ kéo dài dẫn đến phát sinh tăng chi phí và thực hiện việc giảm trừ khi quyết toán hợp đồng.
Kiểm tra, rà soát và chủ động xử lý khắc phục những tồn tại, vướng mắc tại các gói thầu của dự án nếu có, báo cáo UBND thành phố xin ý kiến chỉ đạo các trường hợp vượt quá thẩm quyền, kịp thời chấn chỉnh các vi phạm nếu có, đồng thời xử lý trách nhiệm đối với các tập thể cá nhân có liên quan để xảy ra các vi phạm,…
Tổng Thanh tra Chính phủ đã kiến nghị Thủ tướng Chính phủ giao Chủ tịch UBND TP. Hà Nội chỉ đạo chủ đầu tư dự án rà soát lại trách nhiệm của Tư vấn Systra trong việc thực hiện nhiệm vụ theo hợp đồng trọn gói trước khi điều chỉnh, để xác định chi phí thuộc trách nhiệm phần lỗi của Tư vấn Systra và thực hiện giảm trừ khi quyết toán.
Ngoài ra phải rà soát cả trách nhiệm vật chất của các đơn vị tư vấn có liên quan trong quá trình thực hiện dự án gây chậm trễ kéo dài, dẫn đến phát sinh tăng chi phí và thực hiện việc giảm trừ khi quyết toán hợp đồng.
Xem xét, giải quyết theo thẩm quyền đối với nội dung tố cáo về dấu hiệu vi phạm pháp luật trong công tác thanh tra của Thanh tra TP. Hà Nội.
Bộ Giao thông vận tải chỉ đạo các đơn vị có liên quan kiểm tra, xem xét trách nhiệm trong việc thực hiện các công việc của dự án gây chậm trễ, dẫn đến tăng chi phí.
Xử lý trách nhiệm
Thanh tra Chính phủ kiến nghị UBND thành phố Hà Nội tổ chức kiểm điểm và chỉ đạo Ban Quản lý Đường sắt đô thị Hà Nội, Sở Kế hoạch và Ðầu tư Hà Nội, Sở Quy hoạch – Kiến trúc Hà Nội kiểm điểm trách nhiệm tập thể, cá nhân qua các thời kỳ có liên quan đến các vi phạm nêu tại Kết luận. Căn cứ vào kết quả kiểm điểm, có biện pháp xử lý đối với những tập thể, cá nhân trong việc thực hiện chức năng, nhiệm vụ được giao.
Căn cứ kết quả kiểm điểm có biện pháp xử lý đối với những tập thể, cá nhân trong việc thực hiện chức năng, nhiệm vụ được giao. Bộ Quốc phòng chỉ đạo Bộ Tư lệnh Công binh, Tổng công ty xây dựng Lũng Lô kiểm điểm trách nhiệm tập thể, cá nhân có liên quan đến các vi phạm trong việc thực hiện hợp đồng về rà phá bom mìn, vật nổ đoạn cầu cạn và khu vực depot.
